Biaya produksi naik, lembur bertambah, tapi output per hari tidak banyak berubah. Kalau kondisi itu sudah berlangsung lebih dari satu kuartal, masalahnya bukan mesin yang kurang cepat atau operator yang kurang rajin.
Lean manufacturing menjawab kondisi itu dengan cara berbeda bukan menambah kapasitas, tapi menghapus langkah kerja yang menghabiskan waktu dan biaya tanpa memberi nilai apa pun bagi pelanggan. Artikel ini membahas prinsip dasarnya, tools yang dipakai di lapangan, cara mengukur hasilnya, dan tahapan implementasinya.
Key Takeaways
Lean manufacturing adalah metode menekan pemborosan dengan menghapus aktivitas yang tidak menambah nilai bagi pelanggan.
Tools lean mencakup 5S, kanban, SMED, jidoka, poka-yoke, andon, heijunka, dan TPM dengan waktu pakai berbeda.
Program lean sering berhenti karena hasilnya tidak terukur, sehingga baseline wajib diambil sebelum perubahan pertama dilakukan.
Sistem manufaktur terintegrasi menyediakan data takt time, OEE, dan yield otomatis sehingga perbaikan bisa dibuktikan angkanya.
- Apa Itu Lean Manufacturing?
- 5 Prinsip Lean Manufacturing
- 8 Jenis Pemborosan dalam Produksi
- Tools Lean Manufacturing di Lantai Produksi
- Cara Mengukur Keberhasilan Lean Manufacturing
- Tahapan Penerapan Lean Manufacturing
- Tantangan Penerapan Lean di Industri Manufaktur Indonesia
- Peran Sistem Manufaktur dalam Menjalankan Lean
- Kesimpulan
Apa Itu Lean Manufacturing?
Lean manufacturing adalah sistem produksi yang menghapus pemborosan dari alur kerja, mulai dari bahan baku masuk sampai produk jadi dikirim. Menurut TWI Global, pemborosan adalah aktivitas yang tidak menambah nilai yang bersedia dibayar pelanggan.
Metode ini berakar dari Toyota Production System sejak 1950-an, saat Toyota perlu memproduksi sesuai kebutuhan dengan persediaan sekecil mungkin. Istilah lean kemudian meluas pada 1990-an dan kini dipakai di otomotif, makanan, tekstil, farmasi, hingga jasa.
5 Prinsip Lean Manufacturing
Lean bekerja melalui lima prinsip yang dijalankan berurutan, bukan dipilih sebagian. Melewati satu prinsip biasanya membuat prinsip berikutnya kehilangan dasar, terutama ketika perusahaan langsung melompat ke tahap perbaikan tanpa memetakan alurnya terlebih dahulu.
1. Identifikasi nilai dari sudut pandang pelanggan
Nilai ditentukan oleh pelanggan, bukan oleh tim produksi. Fitur yang menurut internal penting bisa jadi tidak berpengaruh pada keputusan beli. Langkah pertama adalah menetapkan secara eksplisit apa yang membuat pelanggan bersedia membayar, misalnya ketepatan dimensi, konsistensi warna, atau kecepatan pengiriman.
2. Pemetaan aliran nilai
Seluruh langkah dari bahan baku hingga barang jadi dipetakan, lengkap dengan waktu prosesnya. Dari peta ini akan terlihat langkah mana yang menambah nilai, mana yang tidak menambah nilai tetapi masih diperlukan, dan mana yang murni pemborosan. Peta inilah yang menjadi dasar semua keputusan perbaikan berikutnya.
3. Menciptakan aliran yang lancar
Setelah pemborosan diidentifikasi, alur produksi ditata ulang agar barang bergerak tanpa berhenti menunggu. Penumpukan barang setengah jadi di antara stasiun kerja adalah tanda aliran yang belum lancar, dan biasanya berasal dari kapasitas antarstasiun yang tidak seimbang.
4. Menerapkan sistem tarik
Produksi dijalankan berdasarkan permintaan nyata, bukan berdasarkan perkiraan. Stasiun kerja hulu hanya memproduksi ketika stasiun hilir memberi sinyal bahwa material sudah terpakai. Pendekatan ini menekan persediaan barang setengah jadi secara signifikan.
5. Mengejar kesempurnaan secara berkelanjutan
Lean tidak punya titik selesai. Setelah satu pemborosan dihapus, pemborosan lain yang sebelumnya tertutup akan terlihat. Karena itu perbaikan dijalankan sebagai siklus rutin, bukan sebagai proyek dengan tanggal akhir.
8 Jenis Pemborosan dalam Produksi
Pemborosan atau waste adalah setiap aktivitas yang menyerap sumber daya tanpa menambah nilai bagi pelanggan. Lean mengelompokkannya menjadi delapan jenis agar tim di lapangan lebih mudah mengenalinya saat menelusuri alur produksi.
Tabel berikut merangkum kedelapan jenis tersebut beserta bentuk konkretnya di lantai produksi.
| Jenis pemborosan | Bentuknya di lantai produksi | Dampak yang terukur |
|---|---|---|
| Defects | Produk keluar dari lini dengan dimensi di luar toleransi dan harus dikerjakan ulang | Biaya rework, jam mesin terbuang, yield turun |
| Overproduction | Lini terus berjalan mengejar target jam meski pesanan sudah terpenuhi | Modal tertahan di stok, risiko produk kedaluwarsa |
| Waiting | Operator menganggur menunggu material dari stasiun sebelumnya atau menunggu setup mesin | Jam kerja terbayar tanpa output |
| Non-utilized talent | Operator yang paling paham mesin tidak pernah dilibatkan saat menyusun perbaikan | Solusi salah sasaran, perbaikan tidak bertahan lama |
| Transportation | Material dipindahkan bolak-balik antargudang karena tata letak tidak mengikuti alur proses | Biaya handling, risiko kerusakan saat pemindahan |
| Inventory | Barang setengah jadi menumpuk di antara stasiun kerja | Ruang terpakai, lead time memanjang, masalah kualitas terlambat ketahuan |
| Motion | Operator berjalan mengambil alat yang penyimpanannya jauh dari titik kerja | Cycle time naik, risiko kelelahan dan cedera |
| Extra-processing | Pengecekan atau finishing dilakukan berulang di beberapa titik tanpa dasar yang jelas | Jam kerja dan material tambahan tanpa efek pada kualitas akhir |
Tools Lean Manufacturing di Lantai Produksi
Prinsip lean baru berdampak ketika diterjemahkan menjadi praktik harian. Untuk itu lean menyediakan sekumpulan tools yang masing-masing menyasar jenis pemborosan berbeda dan menuntut tingkat kesiapan yang berbeda pula.
Tabel berikut membantu menentukan tool mana yang layak dijalankan lebih dulu.
| Tool | Fungsi utama | Kapan sebaiknya dipakai | Tingkat kesulitan |
|---|---|---|---|
| 5S | Menata area kerja agar alat dan material mudah ditemukan | Tahap paling awal, sebelum tool lain dijalankan | Rendah |
| Kanban produksi | Memberi sinyal produksi berdasarkan pemakaian nyata di stasiun hilir | Setelah alur produksi dipetakan dan relatif stabil | Sedang |
| SMED | Memangkas waktu penggantian setup mesin antarvarian produk | Ketika lini sering berganti model dan downtime setup tinggi | Sedang |
| Jidoka | Menghentikan proses otomatis saat terdeteksi kelainan | Pada proses dengan risiko cacat beruntun | Tinggi |
| Poka-yoke | Mencegah kesalahan pemasangan lewat desain alat atau jig | Pada langkah kerja manual yang rawan tertukar | Rendah sampai sedang |
| Andon | Menampilkan status lini secara visual agar masalah cepat direspons | Setelah standar respons masalah disepakati | Sedang |
| Heijunka | Meratakan volume dan variasi produksi agar beban lini stabil | Ketika permintaan berfluktuasi tajam antarperiode | Tinggi |
| TPM | Menjaga ketersediaan mesin lewat perawatan yang melibatkan operator | Ketika downtime tak terencana menjadi penyebab utama kehilangan output | Tinggi |
| Cellular layout | Menata mesin mengikuti urutan proses, bukan jenis mesin | Saat transportasi antarstasiun terbukti dominan | Tinggi |
Cara Mengukur Keberhasilan Lean Manufacturing
Langkah pertama bukan memilih tool, melainkan mencatat kondisi saat ini selama dua sampai empat minggu tanpa mengubah proses apa pun. Catat pada periode normal, bukan saat permintaan sedang memuncak atau sepi. Tanpa baseline itu, perbaikan apa pun tidak bisa dibuktikan. Berikut lima metrik yang perlu dipantau beserta cara menghitungnya.
- Takt time waktu produksi tersedia dibagi jumlah permintaan. Satu shift 450 menit untuk 300 unit menghasilkan takt time 1,5 menit per unit. Kalau cycle time aktual lebih lambat dari takt time, lini tidak akan memenuhi permintaan tanpa lembur.
- Cycle time dan lead time cycle time adalah waktu nyata menyelesaikan satu unit di satu stasiun; lead time adalah rentang dari pesanan masuk sampai barang siap kirim. Selisih keduanya adalah waktu barang menganggur, dan itulah pemborosan yang paling mudah diidentifikasi pertama kali. Penjelasan lengkap ada di ulasan durasi penyelesaian produksi.
- OEE availability dikali performance dikali quality dalam satu angka. Contoh: 90% Ă— 80% Ă— 95,6% = OEE 68,8%. Nilai komponen yang paling rendah langsung menunjukkan akar masalah utama. Cara hitungnya ada di ulasan efektivitas peralatan produksi.
- First pass yield (FPY) unit lolos tanpa rework dibagi total unit masuk. Dari 1.000 unit, 920 lolos = FPY 92%. Pantau bersamaan dengan scrap rate agar FPY yang tinggi tidak menyembunyikan unit yang tidak bisa diperbaiki dan langsung dibuang.
- Scrap rate unit dibuang dibagi total unit masuk. Dari 1.000 unit, 35 dibuang = scrap rate 3,5%. Pola cacat bisa dideteksi lebih awal lewat pemeriksaan kualitas otomatis langsung di lini.
| Metrik | Rumus | Tanda kondisinya sehat | Frekuensi pengukuran |
|---|---|---|---|
| Takt time | Waktu produksi tersedia dibagi jumlah permintaan | Cycle time aktual berada sedikit di bawah takt time | Ditinjau ulang setiap perubahan permintaan |
| Cycle time | Waktu penyelesaian satu unit di satu stasiun | Selisih antarstasiun kecil dan stabil | Harian per stasiun |
| Lead time produksi | Rentang dari pesanan diterima sampai barang siap kirim | Selisihnya terhadap total cycle time terus mengecil | Mingguan |
| OEE | Availability dikali performance dikali quality | Naik konsisten dari baseline, bukan naik turun tajam | Harian per mesin utama |
| First pass yield | Unit lolos tanpa rework dibagi total unit masuk | Mendekati angka scrap rate yang rendah | Mingguan |
| Scrap rate | Unit dibuang dibagi total unit masuk | Turun tanpa diikuti kenaikan rework | Mingguan |
Tahapan Penerapan Lean Manufacturing
Kegagalan program lean jarang disebabkan pemilihan tool yang salah. Lebih sering penyebabnya adalah urutan yang keliru, misalnya menerapkan kanban ke seluruh pabrik sekaligus padahal alurnya belum dipetakan.
Empat fase berikut disusun agar setiap tahap punya dasar dari tahap sebelumnya.
1. Fase persiapan, pemetaan proses dan pengambilan baseline
Fase ini menghasilkan dua keluaran peta aliran nilai untuk lini yang akan digarap, dan catatan baseline metrik selama beberapa minggu. Belum ada perubahan proses yang dilakukan pada tahap ini.
Tim juga menetapkan siapa yang bertanggung jawab mencatat data, karena pencatatan yang berpindah-pindah tangan hampir selalu menghasilkan angka yang tidak bisa dibandingkan. Format pencatatannya bisa mengikuti struktur laporan PPIC rutin yang sudah dipakai tim perencanaan.
2. Fase pilot, pilih satu lini bukan seluruh pabrik
Perbaikan dijalankan pada satu lini yang dipilih karena masalahnya jelas dan skalanya terkendali. Tujuannya bukan menghasilkan penghematan terbesar, melainkan membuktikan bahwa metode ini bekerja di pabrik tersebut. Bukti dari satu lini jauh lebih meyakinkan bagi manajemen dan operator dibanding presentasi teori.
3. Fase perluasan, replikasi ke lini lain
Setelah lini pilot menunjukkan perbaikan yang terukur, pola yang sama direplikasi ke lini berikutnya. Yang direplikasi adalah metodenya, bukan solusinya, karena kendala tiap lini berbeda. Pada fase ini biasanya muncul kebutuhan pencatatan yang lebih rapi, sebab jumlah data yang harus dipantau bertambah cepat.
4. Fase standardisasi, prosedur kerja dan kaizen rutin
Perbaikan yang berhasil dikunci menjadi standar kerja tertulis agar tidak kembali ke kebiasaan lama saat ada pergantian operator. Setelah itu forum perbaikan rutin dijalankan dengan jadwal tetap, sehingga hasil lean melekat pada sistem kerja, bukan pada individu tertentu.
| Fase | Aktivitas utama | Perkiraan durasi | Indikator siap lanjut |
|---|---|---|---|
| Persiapan | Pemetaan aliran nilai dan pencatatan baseline | Sekitar 1 sampai 2 bulan | Baseline lengkap dan peta alur disepakati tim |
| Pilot | Penerapan 5S dan satu tool utama di satu lini | Sekitar 2 sampai 3 bulan | Metrik lini pilot membaik dibanding baseline |
| Perluasan | Replikasi metode ke lini berikutnya | Sekitar 3 sampai 6 bulan | Perbaikan terulang di lini kedua dan ketiga |
| Standardisasi | Penyusunan standar kerja dan forum kaizen rutin | Berjalan terus-menerus | Metrik tetap stabil setelah pergantian operator |
Tantangan Penerapan Lean di Industri Manufaktur Indonesia
Konsep lean bersifat universal, tetapi kondisi lapangan menentukan tingkat kesulitannya. Beberapa hambatan berikut cukup khas ditemui di pabrik yang beroperasi di Indonesia dan perlu diantisipasi sejak awal.
1. Resistensi operator dan cara mengatasinya
Perubahan cara kerja sering dibaca operator sebagai sinyal bahwa posisinya akan dikurangi. Kekhawatiran ini masuk akal dan tidak akan hilang dengan sosialisasi satu arah. Cara yang lebih efektif adalah melibatkan operator sejak tahap pemetaan alur, karena merekalah yang paling tahu di mana waktu benar-benar terbuang. Perbaikan yang lahir dari usulan sendiri jauh lebih mungkin dijalankan konsisten.
2. Rantai pasok yang belum stabil sebagai kendala sistem tarik
Sistem tarik menuntut pasokan bahan baku yang datang tepat waktu dan konsisten kualitasnya. Ketika waktu kedatangan pemasok berfluktuasi, menekan stok pengaman justru berisiko menghentikan lini. Karena itu penerapan sistem tarik sebaiknya didahului penilaian keandalan pemasok, dan diterapkan bertahap dimulai dari komponen dengan pasokan paling stabil.
3. Pencatatan produksi yang masih manual
Banyak pabrik masih mencatat output, downtime, dan cacat di papan tulis atau lembar kertas yang direkap mingguan. Data seperti ini terlambat dan rentan berbeda antaroperator, sehingga metrik seperti OEE tidak bisa dihitung secara andal. Tanpa data yang konsisten, tidak ada cara membuktikan apakah perbaikan berhasil.
4. Penerapan lean di pabrik skala kecil
Pabrik kecil justru sering lebih cepat terlihat hasilnya karena jalur komunikasinya pendek, sehingga perubahan tidak perlu melewati banyak lapisan persetujuan. Yang perlu disesuaikan adalah ruang lingkupnya: mulai dari 5S dan penataan alur, bukan langsung ke heijunka atau TPM yang menuntut struktur organisasi lebih besar.

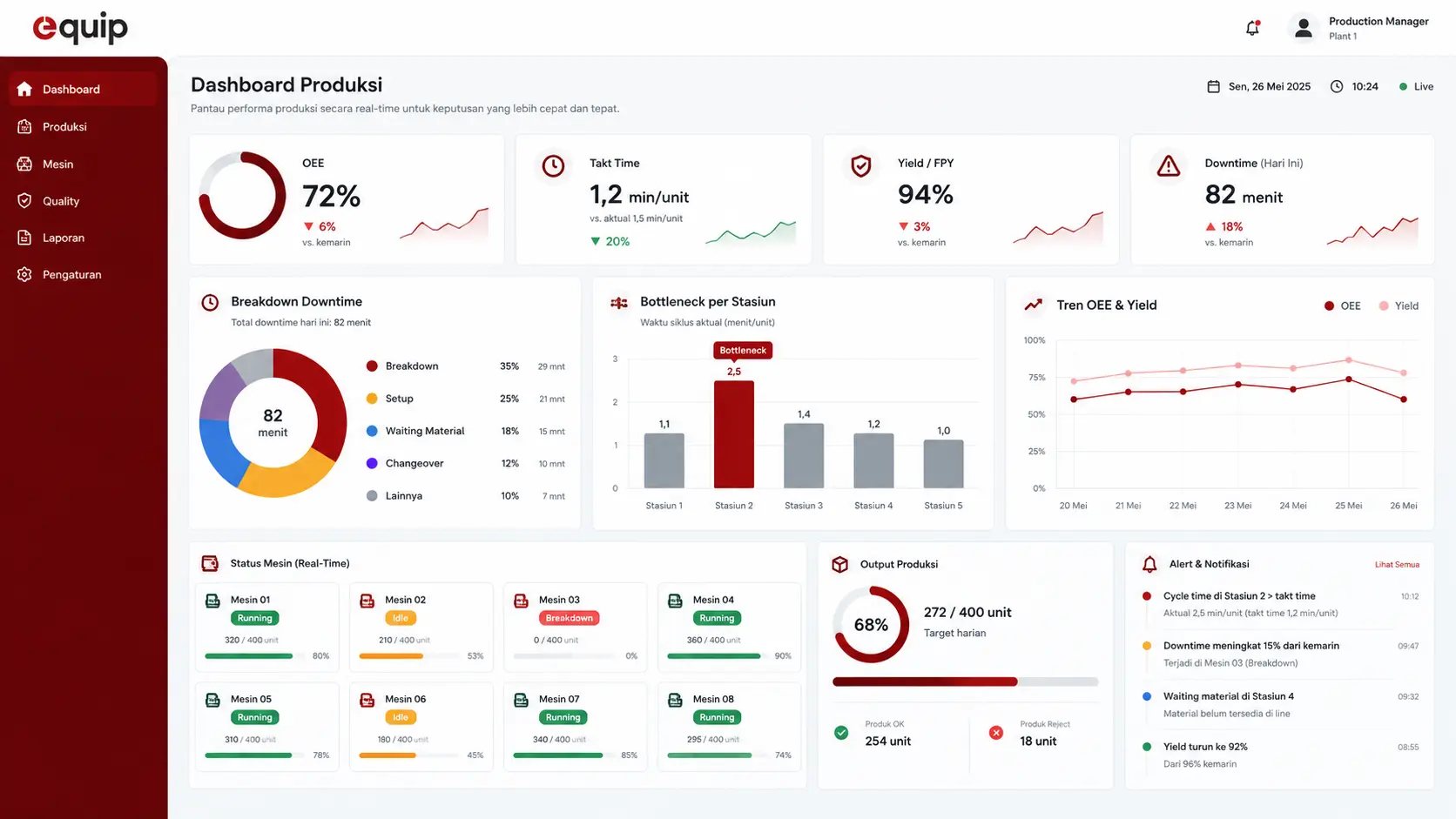

Peran Sistem Manufaktur dalam Menjalankan Lean

EQUIP Manufacturing menyelesaikan masalah itu dengan mencatat ketiganya langsung dari lantai produksi. OEE per mesin, takt time, dan yield terhitung otomatis tiap shift tanpa rekap manual, sehingga tim tahu hari ini di mana pemborosan terbesar berada, bukan di rapat akhir bulan.
Lihat pilihan sistem produksi terpadu yang menyatukan pencatatan produksi dalam satu platform.
Kesimpulan
Lean manufacturing bekerja dengan urutan, bukan hanya dengan alat: petakan alur, ambil baseline dua sampai empat minggu, hapus pemborosan yang datanya paling jelas, lalu kunci hasilnya jadi standar kerja.
Mulai dari satu lini, buktikan dulu perbaikannya dengan angka, baru perluas ke lini lain. Program lean yang bertahan sampai tahun kedua adalah yang punya data untuk dipertahankan.
