Membangun rumah atau gedung sering kali mendatangkan tantangan finansial yang berat, terutama saat dana proyek mendadak habis sebelum bangunan selesai. Biasanya, masalah ini muncul karena perencanaan biaya yang kurang matang, sehingga anggaran membengkak tanpa kendali.
Untuk menghindari hal tersebut, Anda perlu menyusun Rencana Anggaran Biaya (RAB) secara sistematis. Dengan RAB yang tepat, Anda bisa merencanakan biaya material, upah tukang, hingga operasional dengan lebih realistis dan terkontrol. Menggunakan manajemen biaya proyek yang efektif akan membantu Anda menjaga pengeluaran agar tetap sesuai rencana.
Key Takeaways
RAB proyek merupakan dokumen rencana anggaran yang merinci seluruh estimasi biaya konstruksi, mulai dari kebutuhan material hingga upah tenaga kerja.
Menyusun RAB membantu Anda mengontrol pengeluaran, mencegah biaya membengkak, serta memastikan setiap tahap pekerjaan punya alokasi dana yang jelas.
Tanpa RAB yang terstruktur, proyek Anda berisiko mengalami keterlambatan dan lonjakan biaya yang bisa menghambat proses pembangunan.
Perencanaan RAB yang matang memudahkan manajer proyek memantau pengeluaran dengan lebih efisien agar proyek tetap berjalan sesuai anggaran.
Fungsi dan Manfaat Penggunaan Dokumen RAB Proyek
Menyusun anggaran secara disiplin bukan sekadar urusan administrasi, melainkan strategi cerdas untuk menghindari risiko dalam proyek konstruksi. Biasanya, Anda perlu menyusun dokumen RAB bersama Bill of Quantities (BOQ) agar setiap butir pekerjaan dan kebutuhan material tercatat lebih detail.
Berikut beberapa alasan mengapa dokumen ini menjadi instrumen utama dalam merencanakan proyek konstruksi:
1. Menjadi patokan estimasi dan pembagian anggaran
Dokumen RAB memberikan gambaran total modal yang perlu Anda siapkan sebelum mulai membangun. Melalui perencanaan ini, Anda bisa membagi dana secara proporsional ke tiap tahap pekerjaan sehingga proyek tidak berhenti di tengah jalan karena kehabisan dana.
2. Mengontrol biaya agar sesuai rencana
RAB menjadi standar untuk memantau setiap rupiah yang keluar selama proyek berlangsung. Dengan membandingkan anggaran rencana dan biaya aktual, manajemen proyek bisa memastikan pengeluaran tetap terkendali.
3. Mendeteksi potensi biaya membengkak sejak dini
Rincian harga satuan dan volume pekerjaan membantu Anda melihat kesalahan hitung atau kenaikan harga material lebih cepat. Dengan begitu, Anda bisa segera menyesuaikan rencana sebelum biaya proyek melampaui batas anggaran.
4. Memudahkan pengadaan dan negosiasi dengan vendor
Tim pengadaan menggunakan RAB sebagai acuan kebutuhan material saat meminta penawaran dari pemasok. Data ini juga membantu Anda bernegosiasi melalui manajemen vendor proyek agar mendapatkan harga yang lebih jujur dan kompetitif.
5. Dasar evaluasi kerja dan laporan keuangan
RAB memungkinkan manajemen menilai seberapa efisien tim menggunakan anggaran pada setiap tahap. Hasil evaluasi tersebut menjadi bahan laporan keuangan sekaligus pelajaran berharga untuk proyek Anda berikutnya.
RAB vs RAP vs BoQ: Perbedaan Utama dalam Proyek Konstruksi
RAB, RAP, dan BoQ punya peran masing-masing yang sangat penting. RAB merinci perkiraan biaya total, RAP fokus pada pengeluaran rutin, dan BoQ berisi detail pekerjaan untuk penawaran biaya.
Memahami perbedaan ini membantu Anda dalam merencanakan dan mengendalikan biaya. Anda juga bisa merujuk pada pedoman resmi seperti Permen PUPR No. 1 Tahun 2022 untuk menyusun biaya konstruksi sesuai aturan hukum.
| Dokumen | Tujuan | Fokus Utama |
|---|---|---|
| RAB (Rencana Anggaran Biaya) | Menghitung total estimasi biaya proyek secara utuh | Material, upah tukang, alat, biaya umum, dan biaya tak terduga |
| RAP (Rencana Anggaran Pengeluaran) | Mengatur jadwal dan rincian pengeluaran selama proyek | Pengeluaran asli bulanan atau mingguan sesuai jadwal kerja |
| BoQ (Bill of Quantities) | Menentukan jumlah kuantitas dan spesifikasi pekerjaan | Daftar item pekerjaan dengan satuan dan volume yang terukur |
Regulasi dan Harga Satuan Pekerjaan dalam Konstruksi
Agar proyek tetap berjalan sesuai anggaran dan standar, Anda perlu mengikuti regulasi yang berlaku. Panduan ini memberikan cara yang sistematis untuk menghitung perkiraan biaya proyek, sehingga pengelolaan anggaran jadi lebih efektif dan efisien.
Selain itu, Anda bisa menggunakan tabel Harga Satuan Pekerjaan (AHSP) untuk menentukan harga yang masuk akal dan standar. Berikut adalah contoh AHSP untuk lima tugas utama dalam proyek konstruksi:
| No | Tugas Utama | Harga Satuan (Rp) | Metode Penghitungan |
|---|---|---|---|
| 1 | Galian Tanah | 85,000 | Per m3 |
| 2 | Pasangan Pondasi Batu Kali | 950,000 | Per m3 |
| 3 | Plesteran Dinding | 65,000 | Per m2 |
| 4 | Sloof Beton | 4,200,000 | Per m3 |
| 5 | Pasangan Bata Merah | 135,000 | Per m2 |
Contoh Template RAB Proyek dan Link Download
Teori saja biasanya kurang lengkap kalau tidak melihat contoh aslinya. Karena itu, kami menyajikan simulasi tabel pembangunan rumah tinggal satu lantai tipe 45 untuk memberi Anda gambaran cara menyusun anggaran secara rapi.
Tabel ini merinci nomor, jenis pekerjaan, volume, satuan, harga satuan, hingga total biaya agar Anda mudah memahami hitungannya. Angka yang tertera hanya ilustrasi dan perlu Anda sesuaikan kembali dengan harga material serta upah di lokasi Anda.

| No | Uraian Pekerjaan | Volume | Satuan | Harga Satuan (Rp) | Total Harga (Rp) | Lokasi | Waktu Pengerjaan | Sub-Kontraktor | Metode Pelaksanaan |
|---|---|---|---|---|---|---|---|---|---|
| I. PEKERJAAN PERSIAPAN | |||||||||
| 1 | Pembersihan Lahan & Perataan Tanah | 60.00 | m2 | 15,000 | 900,000 | Lokasi A | 2 Hari | Subkontraktor X | Manual |
| 2 | Pemasangan Bowplank & Pengukuran | 32.00 | m1 | 45,000 | 1,440,000 | Lokasi B | 3 Hari | Subkontraktor Y | Alat Berat |
| 3 | Pembuatan Direksi Keet & Gudang | 1.00 | Ls | 3,500,000 | 3,500,000 | Lokasi C | 7 Hari | Subkontraktor Z | Modular |
| II. PEKERJAAN TANAH DAN PONDASI | |||||||||
| 1 | Galian Tanah Pondasi Menerus | 24.50 | m3 | 85,000 | 2,082,500 | Lokasi D | 5 Hari | Subkontraktor A | Excavator |
| 2 | Urugan Pasir Bawah Pondasi (tebal 5 cm) | 1.25 | m3 | 250,000 | 312,500 | Lokasi E | 1 Hari | Subkontraktor B | Manual |
| 3 | Pasangan Pondasi Batu Kali (1:4) | 12.80 | m3 | 950,000 | 12,160,000 | Lokasi F | 4 Hari | Subkontraktor C | Manual |
| 4 | Urugan Tanah Kembali | 8.15 | m3 | 35,000 | 285,250 | Lokasi G | 2 Hari | Subkontraktor D | Excavator |
| III. PEKERJAAN STRUKTUR BETON BERTULANG | |||||||||
| 1 | Sloof Beton Ukuran 15×20 cm (K-175) | 1.85 | m3 | 4,200,000 | 7,770,000 | Lokasi H | 3 Hari | Subkontraktor E | Alat Berat |
| 2 | Kolom Praktis Ukuran 15×15 cm | 1.45 | m3 | 4,500,000 | 6,525,000 | Lokasi I | 4 Hari | Subkontraktor F | Alat Berat |
| 3 | Ring Balk Ukuran 15×15 cm | 1.60 | m3 | 4,500,000 | 7,200,000 | Lokasi J | 5 Hari | Subkontraktor G | Manual |
| IV. PEKERJAAN DINDING DAN PLESTERAN | |||||||||
| 1 | Pasangan Bata Merah (1:4) | 115.00 | m2 | 135,000 | 15,525,000 | Lokasi K | 6 Hari | Subkontraktor H | Manual |
| 2 | Plesteran Dinding (1:4) tebal 1.5 cm | 230.00 | m2 | 65,000 | 14,950,000 | Lokasi L | 4 Hari | Subkontraktor I | Alat Berat |
| 3 | Acian Dinding Semen | 230.00 | m2 | 40,000 | 9,200,000 | Lokasi M | 3 Hari | Subkontraktor J | Manual |
| SUBTOTAL BIAYA PEKERJAAN | 81,850,250 | ||||||||
Tabel di atas hanya menampilkan sebagian pekerjaan pada tahap struktur dasar. Dalam praktiknya, Anda perlu melengkapi RAB dengan pekerjaan lain seperti atap, plafon, lantai, jendela, serta instalasi MEP agar estimasi biaya lebih lengkap sebagaimana dalam dokumen RAB bangunan.
Penyusunan tabel RAB membutuhkan ketelitian tinggi karena sedikit saja kesalahan pada volume atau harga satuan bisa mengacaukan total biaya proyek. Oleh karena itu, selalu periksa ulang hitungan Anda di lembar kerja digital sebelum menggunakannya sebagai acuan kerja.
Cara Membuat Contoh RAB Proyek yang Sistematis

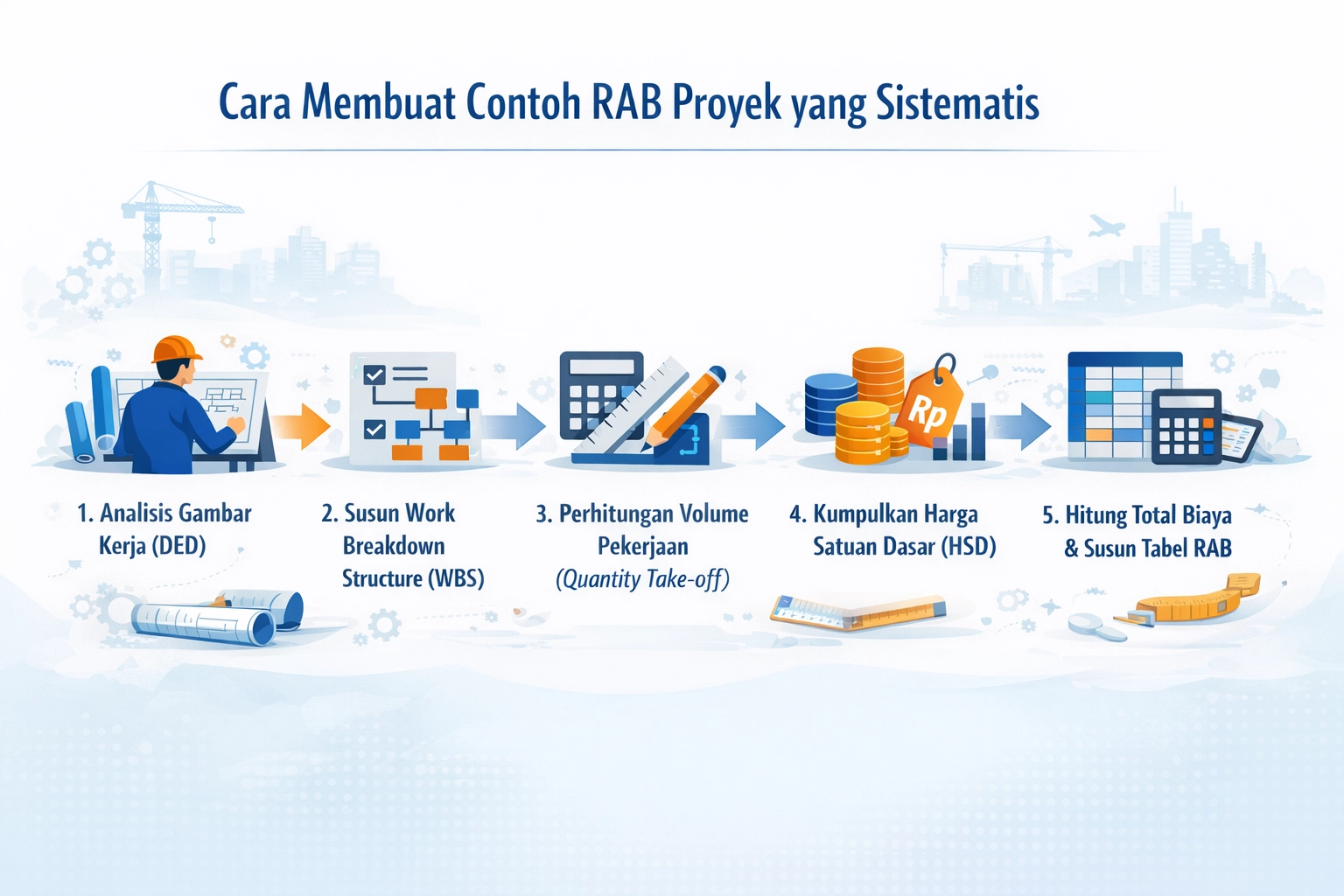

Menyusun RAB proyek butuh pendekatan yang terstruktur agar Anda bisa menghitung setiap komponen pekerjaan secara akurat. Dengan proses yang sistematis, Anda bisa membuat estimasi biaya yang lebih realistis. Ikuti langkah-langkah berikut:
1. Analisis Gambar Kerja (DED) Secara Mendalam
Langkah pertama, pahami Detail Engineering Design (DED) yang mencakup gambar arsitektur, struktur, dan kabel/pipa. Analisis ini membantu Anda memastikan ukuran, jenis material, dan detail konstruksi sudah jelas sebelum mulai menghitung biaya.
2. Susun Work Breakdown Structure (WBS)
Pecah seluruh pekerjaan proyek menjadi kelompok utama, seperti pekerjaan persiapan, tanah, struktur, hingga finishing. Struktur WBS membantu Anda menyusun daftar pekerjaan secara rapi sehingga tidak ada komponen yang terlewat.
3. Hitung Volume Pekerjaan (Quantity Take-off)
Setelah daftar pekerjaan siap, hitung volume setiap item berdasarkan ukuran di gambar kerja. Hitungan panjang, luas, atau volume ini nantinya menjadi dasar untuk menentukan kebutuhan material dan biaya.
4. Kumpulkan Data Harga Satuan Dasar (HSD) Terbaru
Selanjutnya, kumpulkan data harga terbaru untuk upah tukang, harga material, dan sewa alat. Sebaiknya Anda melakukan survei pasar atau melihat referensi harga konstruksi terkini agar estimasi biaya lebih akurat.
5. Hitung Total Biaya dan Susun Tabel RAB
Kalikan volume pekerjaan dengan harga satuan untuk mendapatkan total biaya tiap item. Kemudian, susun hasil hitungan tersebut dalam tabel RAB agar mudah Anda analisis dan kelola, terutama jika Anda menggunakan software ERP konstruksi.
Kesimpulan
Untuk mengelola banyak proyek sekaligus, kontraktor modern biasanya menggunakan sistem Enterprise Resource Planning (ERP) konstruksi. Sistem ini menghubungkan dokumen RAB dengan modul pengadaan, stok barang, dan akuntansi, sehingga Anda bisa memantau transaksi proyek secara terpadu dan mendapatkan peringatan jika biaya mulai melewati anggaran.
Penyusunan Rencana Anggaran Biaya yang presisi merupakan kunci utama dalam mengendalikan biaya proyek. Dengan cara yang sistematis, Anda bisa memperkecil risiko biaya membengkak sekaligus menjaga efisiensi dan keuntungan perusahaan.
FAQ tentang RAB Proyek
